第二版:经营管理
2025年10月28日

决胜“首批并网”倒计时

——山阳光伏发电项目攻坚冲刺侧记

 口 蒋志浩

9月26日,扬州宝应山阳镇的初秋已略点凉意。该镇沿湖村700亩的连片水塘上,初具规模的光伏阵列泛着幽蓝色的光芒,与以往不同的是,工地上的喧嚣正逐渐被一种有条不紊的紧张所取代。距离 “10月30日首批光伏方阵并网”的关键节点仅剩30多天,金和光电分公司施工的集团首个光伏柔性支架渔光互补项目的建设现场已然进入最后的冲刺读秒阶段。

全线冲刺:从“施工图”到“实景图”的加速蝶变

行走在沿湖村与中南村的项目区,昔日的打桩机轰鸣已被安装组件的忙碌身影取代。“截至9月25日,沿湖、中南两村的管桩施工已全部完成,支架安装完成超过95%,组件铺设正全面铺开,整体进度接近85%。”项目施工经理黄春雷介绍道,他的对讲机里,不时传来各作业面协调进度的声音。

项目的“心脏”—110kV升压站,更是决胜的关键。变压器、储能设备基本到位,运维楼、库房等主体结构也已封顶,即将开始外墙粉刷等工作。“升压站所有主要设备,包括GIS、SVG、箱变等均已基本完成设备安装与接线工作,我们可以确保10月10日前完成所有设备安装调试,为后续并网试验留出充足时间。”

这一切,都指向那个唯一的目标:如期并网!

智慧赋能:柔性支架与三锁抗风的“水乡哲学”

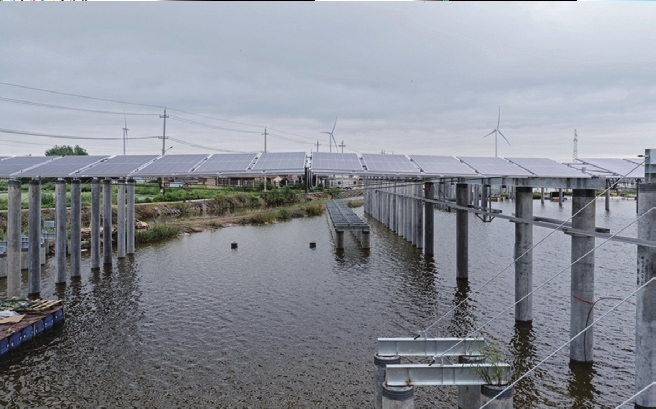

这个项目的独特之处,在于其与苏北水乡地貌的完美融合。在沿湖村的施工区,柔性支架系统已展现出其全部形态。钢索纵横,组件如帆,在鱼塘上方架起了一片广阔的“蓝色海洋”。“这是应对水塘地形的最优解!”黄春雷指着已安装完毕的阵列说,“柔性支架用钢量少、跨度大,下方水域仍可正常养殖,对养殖产量的减少控制在了20%以内,真正实现了‘渔光互补’,为当地村民带来了双份收益。”

而在每块光伏板的下方,一种更精细的革新正在默默守护着列阵的安全—三锁抗风桩。相较于传统的两锁设计,这个小小的改进却极大增强了整个阵列的稳定性。“苏北地区夏季台风、冬季寒风都不容小觑。”黄春雷指着光伏板的下沿解释道,“多一道锁,就多一份保障,这是我们对电站25年生命周期安全许下的承诺。”

最后攻坚:送出、土地与时间的赛跑决定项目命运的“最后一公里”—送出工程,同样即将进入最后的施工的阶段。根据国网江苏省电力有限公司计划,线路施工正按节点推进。“我们定期与供电公司建设部保持联系,”黄春雷表示,“送出工程的进度是我们并网的前提,我们必须双向联动确保内外进度‘零偏差’。”

“首批光伏方阵并网”胜利在望,但光辉村地块,依然是项目团队心头最大的牵挂。尽管村镇专班持续攻坚,但仍有部分塘口的土地流转未能彻底解决,导致约近50MWp的容量无法进场施工。

“我们一直在做着最大的努力,与政府、村委和村民进行最高频的沟通。”说到光辉村地块,黄春雷的语气中带着急切,“每一块交付的土地,我们的设计和施工队伍都会立刻跟进实现‘无缝衔接’,为后续工程全部光伏方阵并网发电打下坚实基础!”

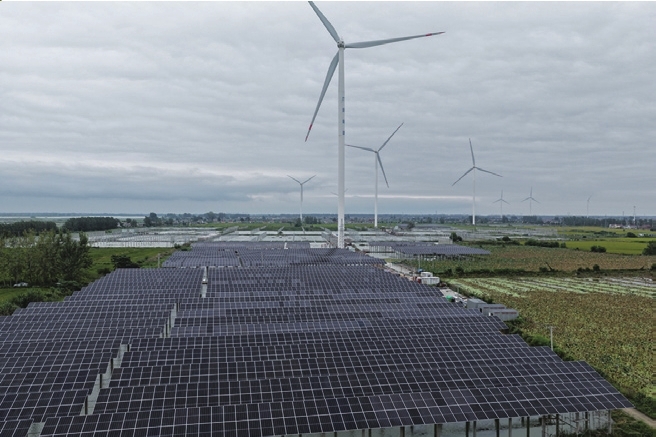

大疆无人机的镜头里,山阳项目、风力发电机、成片农田勾勒出一幅现代工业与自然生态交融的图景。一个多月后,这里流动的阳光将经由这些精密的设备与系统,转化为澎湃的绿电汇入国家电网。这场与时间赛跑的攻坚战,不仅是对工期的坚守,更将是江苏启安光伏建设者技术实力与攻坚精神的集中展现。
